6月11日上午11時,寧夏至湖南±800千伏特高壓直流輸電工程開工建設,該工程是國內首條以輸送“沙戈荒”新能源為主的特高壓輸電通道,其中新能源輸送占比將達50%以上。
寧湘特高壓直流輸電工程投資規模約1000億元,途經寧夏、甘肅、陜西、重慶、湖北、湖南等五省(區)一市,線路全長1634千米。工程配套電源裝機容量共計1764萬千瓦。
按年輸送電量360億千瓦時至400億千瓦時計算,該工程在2025年投產后,為湖南增加的用電量折算到6604萬湖南人口頭上,每人每年約有600度電來自寧夏。
屆時,寧夏電網外送能力也將從1400萬千瓦提升到2200萬千瓦、新能源裝機突破5000萬千瓦,大幅帶動寧夏新能源就地消納和新能源大范圍優化配置,從根本上解決寧夏中南部地區新能源并網消納難題。
特高壓建設加速
隨著大基地項目的陸續開工和投產,特高壓項目的建設速度也在不斷加快。
去年1月,國家能源局在《關于委托開展“十四五”規劃輸電通道配套水風光及調節電源研究論證的函》中首次提出了十四五期間為配套水風光等能源基地,將規劃建設“三交九直”12條特高壓通道,實現將西部清潔能源送到東部負荷中心。
根據規劃,到2030年,我國將建設風光基地總裝機455GW。而一條跨省的特高壓從規劃到建成需要6-8年的時間,也就是說,455GW大基地要10年才能建成。

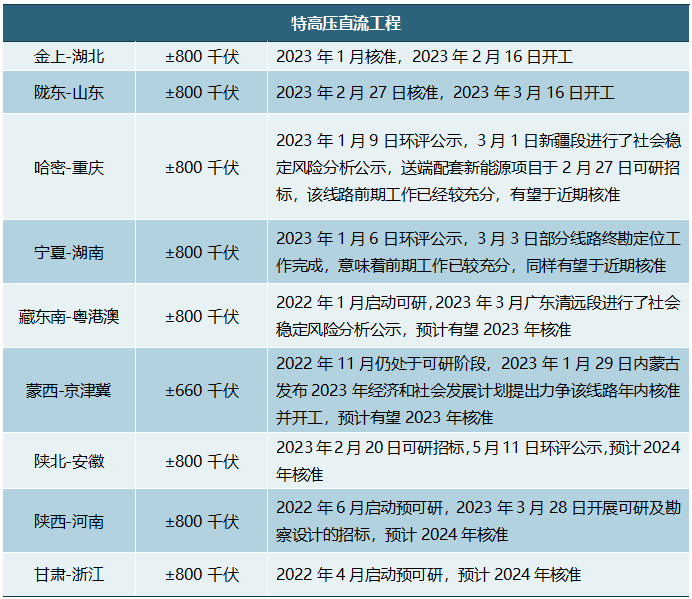

從目前“沙戈荒”風光電大基地配套的“三交九直”輸電通道規劃情況來看,今年上半年,金上-湖北、隴東-山東已開工建設,寧夏-湖南線路是今年開工的第三條特高壓直流輸電工程。


根據預可研(1-1.5年)、可研(6個月)、審批核準(3-6個月)、招標開工(1-3個月)、建設投運(1.5年)的推進節奏,下半年,哈密-重慶、藏東南線路有望核準開標,未來三年將有5、4、4條直流線路開工。
特高壓直流主要作用在于長距離電力傳輸,是風光大基地的關鍵外送通道。在碳中和的背景下,只要繼續建風光大基地,直流的需求基本不會停,畢竟我國西北還有很多戈壁荒漠、西南還有水風光基地待開發。
進入2023年,以沙漠、戈壁、荒漠地區為重點的大型風光基地建設正在提速。隨著大型風光基地建設提速,新能源并網消納以及跨區域電力輸送問題亟待進一步解決,特高壓有望迎來投資建設高峰。
德訊證券報告顯示,一般而言,從核準到投運特高壓線路建設周期約18-24個月,直流配套的交流因工程量較小建設時常更短。如需在“十四五”期間建成投運,相關特高壓直流項目最遲要在2024年上半年獲得核準。

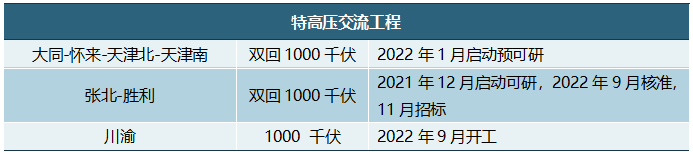

2023年,正值第四輪特高壓建設高峰。根據國網最新規劃,2023年預計核準“5直2交”,開工“6直2交”,2023年特高壓直流開工規模為歷史年度最高值。
寧湘特高壓直流輸電工程投資規模約1000億元,途經寧夏、甘肅、陜西、重慶、湖北、湖南等五省(區)一市,線路全長1634千米。工程配套電源裝機容量共計1764萬千瓦。
按年輸送電量360億千瓦時至400億千瓦時計算,該工程在2025年投產后,為湖南增加的用電量折算到6604萬湖南人口頭上,每人每年約有600度電來自寧夏。
屆時,寧夏電網外送能力也將從1400萬千瓦提升到2200萬千瓦、新能源裝機突破5000萬千瓦,大幅帶動寧夏新能源就地消納和新能源大范圍優化配置,從根本上解決寧夏中南部地區新能源并網消納難題。
特高壓建設加速
隨著大基地項目的陸續開工和投產,特高壓項目的建設速度也在不斷加快。
去年1月,國家能源局在《關于委托開展“十四五”規劃輸電通道配套水風光及調節電源研究論證的函》中首次提出了十四五期間為配套水風光等能源基地,將規劃建設“三交九直”12條特高壓通道,實現將西部清潔能源送到東部負荷中心。
根據規劃,到2030年,我國將建設風光基地總裝機455GW。而一條跨省的特高壓從規劃到建成需要6-8年的時間,也就是說,455GW大基地要10年才能建成。
從目前“沙戈荒”風光電大基地配套的“三交九直”輸電通道規劃情況來看,今年上半年,金上-湖北、隴東-山東已開工建設,寧夏-湖南線路是今年開工的第三條特高壓直流輸電工程。


根據預可研(1-1.5年)、可研(6個月)、審批核準(3-6個月)、招標開工(1-3個月)、建設投運(1.5年)的推進節奏,下半年,哈密-重慶、藏東南線路有望核準開標,未來三年將有5、4、4條直流線路開工。
特高壓直流主要作用在于長距離電力傳輸,是風光大基地的關鍵外送通道。在碳中和的背景下,只要繼續建風光大基地,直流的需求基本不會停,畢竟我國西北還有很多戈壁荒漠、西南還有水風光基地待開發。
進入2023年,以沙漠、戈壁、荒漠地區為重點的大型風光基地建設正在提速。隨著大型風光基地建設提速,新能源并網消納以及跨區域電力輸送問題亟待進一步解決,特高壓有望迎來投資建設高峰。
德訊證券報告顯示,一般而言,從核準到投運特高壓線路建設周期約18-24個月,直流配套的交流因工程量較小建設時常更短。如需在“十四五”期間建成投運,相關特高壓直流項目最遲要在2024年上半年獲得核準。
2023年,正值第四輪特高壓建設高峰。根據國網最新規劃,2023年預計核準“5直2交”,開工“6直2交”,2023年特高壓直流開工規模為歷史年度最高值。
